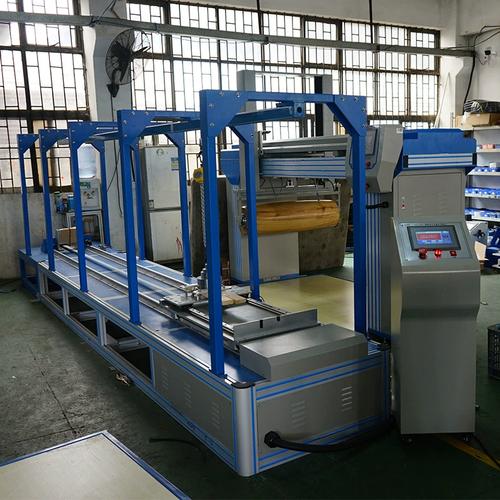

非標試驗機因定制化特性,需通過針對性驗收方法驗證其是否滿足使用需求,成都瑞戈科技有限公司(以下簡稱“瑞戈科技”)結合設備特點與客戶場景,制定以下分階段驗收方法,確保驗收過程科學、高效。
一、預驗收階段
1. 外觀與部件核查:客戶或其代表到瑞戈科技工廠,對照合同與設計圖紙,逐一核查非標試驗機外觀質量(如表面涂層、標識)、結構部件(如機架、夾具)及核心部件(如傳感器、控制器)型號與數量,確認無外觀缺陷、部件與約定一致,并填寫《外觀與部件核查表》。
2. 空載性能測試:由瑞戈科技技術人員操作非標試驗機,進行空載運行測試:調節設備運行速度、位移速率等參數,驗證調節功能是否順暢;連續空載運行2小時,監測設備有無異響、卡頓、部件過熱(用紅外測溫儀測量關鍵部件溫度,需≤60℃),同時檢查急停按鈕、限位開關等安全裝置是否靈敏,記錄測試數據。
3. 精度預校準:使用標準計量器具(如標準力傳感器、激光干涉儀),對非標試驗機關鍵參數進行預校準,如力值、位移、溫度等,測試點數覆蓋滿量程20%、50%、80%、100%,每個點數重復測試3次,計算誤差與重復性偏差,若誤差≤合同約定精度(如±0.5%)、重復性偏差≤0.3%,則預校準合格。
二、終驗收階段(客戶現場)
1. 安裝與調試確認:瑞戈科技將非標試驗機運輸至客戶現場并完成安裝后,客戶與瑞戈科技共同確認設備安裝是否牢固(如機架固定、管路連接)、環境適配性(如電壓、溫度是否符合設備要求);技術人員現場調試設備,確保設備運行狀態與工廠預驗收一致,同時對客戶操作人員進行簡單培訓,指導其熟悉設備基本操作與安全防護裝置使用。
2. 帶載性能測試:根據客戶實際檢測需求,選取典型試樣(如客戶生產的零部件、材料),使用非標試驗機進行帶載測試:按照客戶檢測流程設置參數(如加載力、測試時間、環境條件),完成至少3組試樣檢測,記錄檢測數據;對比非標試驗機數據與客戶原有檢測方法(或標準試樣已知數據)的偏差,若偏差≤合同約定范圍,且數據重復性良好(同一樣品多次測試偏差≤0.5%),則帶載性能合格。
3. 功能與安全驗證:針對非標試驗機定制功能(如特殊工況模擬、自動數據處理),進行專項測試:如模擬高低溫環境下的材料拉伸測試,驗證溫控系統與加載系統協同運行穩定性;觸發過載保護、漏電保護等裝置,確認設備能否立即停機并報警;同時測試數據采集與導出功能,檢查數據是否完整、格式是否符合客戶需求(如Excel、PDF)。
4. 文檔與培訓驗收:客戶核查瑞戈科技提供的非標試驗機技術文檔,確認設計圖紙、操作手冊、校準證書等文檔完整、準確;瑞戈科技完成對客戶操作人員的系統培訓(包括設備操作、日常維護、故障排查),客戶操作人員需獨立完成1-2組試樣檢測,確保掌握操作技能;雙方簽署《終驗收確認書》,若驗收中發現問題,瑞戈科技需在約定時間內整改,整改后重新驗收。
三、驗收后保障
驗收合格后,瑞戈科技需提供非標試驗機售后服務承諾,包括質保期內免費維修、定期校準指導等;客戶在使用過程中若發現設備問題,可及時與瑞戈科技溝通,技術人員需在24小時內響應,確保非標試驗機長期穩定運行,滿足客戶檢測需求。
